Ersatzneubau Brücke Suhrentalstrasse & Sanierung Trennbauwerk und Regenüberlaufbecken Rüteli
Informationen zu den Bauarbeiten
Im Bereich des Regenüberlaufbeckens Rüteli, des Trennbauwerkes Rüteli und des Schützenhauses Muhen sowie entlang der angrenzenden Suhrentalstrasse werden in den kommenden Monaten zwei Bauprojekte ausgeführt.
Projekt 1: Ersatzneubau der Brücke K108 über Suhre, N1-208A
Der Kanton Aargau realisiert den Ersatzneubau der Brücke der Suhrentalstrasse über die Suhre (Objekt N1-208A). Als erste Massnahme muss die bestehende Gasleitung, welche an der Brücke befestigt ist, umgelegt werden. Für diese Arbeiten ist die Gasverbund Mittelland AG (GVM) verantwortlich.
Die Vorarbeiten haben bereits begonnen. Der Installationsplatz wird gegenüber dem Schützenhaus Muhen derzeit erstellt. Die eigentlichen Bauarbeiten starten voraussichtlich Mitte Juni 2026.
Nach Abschluss der Gasleitungsumlegung (voraussichtlich Herbst/Winter 2026) übernimmt das Departement Bau, Verkehr und Umwelt des Kantons Aargau (BVU), Abteilung Tiefbau, die Baustelle für den Neubau der Brücke. Damit der Verkehr auf der Suhrentalstrasse während der Bauzeit aufrechterhalten werden kann, wird eine provisorische Brücke erstellt.
Die Arbeiten für den Brückenersatz dauern voraussichtlich rund zwei Jahre.
Projekt 2: Sanierung Regenüberlaufbecken und Trennbauwerk Rüteli
Gleichzeitig werden beim Regenüberlaufbecken (RÜB) Rüteli sowie beim Trennbauwerk (TBW) Rüteli Sanierungsarbeiten im Auftrag der Gemeinde ausgeführt.
Der Baustart ist voraussichtlich Ende Juni beziehungsweise Anfang Juli 2026 vorgesehen. Die Arbeiten dauern voraussichtlich bis Ende September 2026. Da die Ausführung witterungsabhängig ist, können sich Terminverschiebungen ergeben.
Umtriebe und Einschränkungen

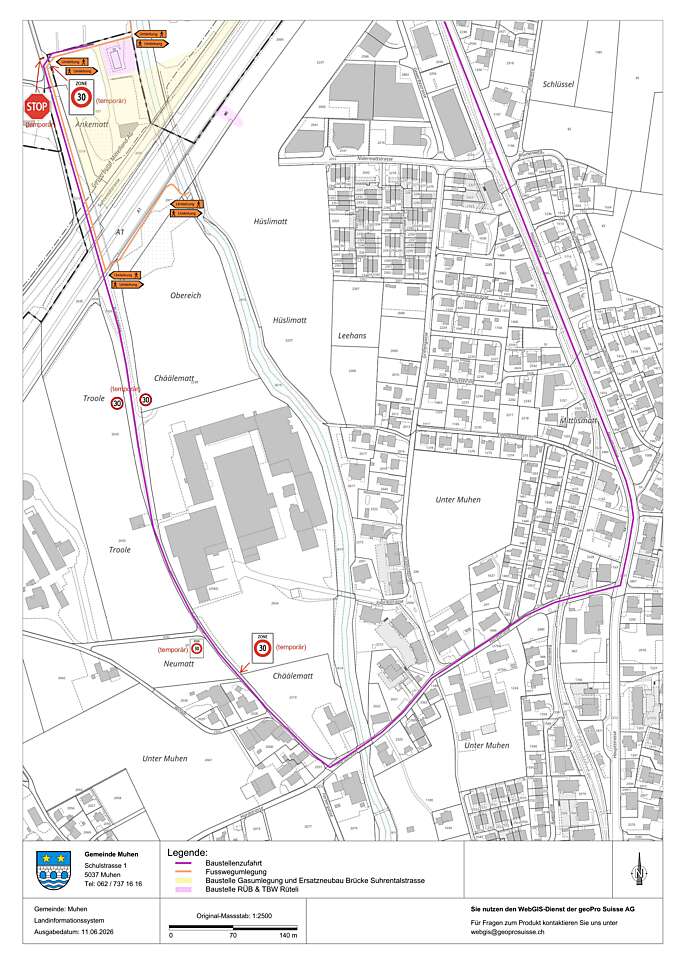

Der Baustellenverkehr wird von Untermuhen über die Hauptstrasse, die Hardstrasse und anschliessend über die Rütelistrasse geführt.
Die Rütelistrasse wird auf ihrer gesamten Länge auch im «Ausserortsbereich» temporär als Tempo-30-Zone signalisiert. Die entsprechende Signalisation wird in den kommenden Tagen aufgestellt.
Der Fussweg entlang der Suhre, welcher unter den beiden Brücken der Suhrentalstrasse und der Autobahn A1 hindurchführt, wird während den Bauarbeiten gesperrt. Die Umleitung erfolgt entlang der Autobahn A1 und anschliessend über die Rütelistrasse (durch die bestehende Treppe). Ab dem Golfplatz ist der Fussweg in Richtung Oberentfelden wieder frei begehbar. Die entsprechende Wegführung wird vor Ort in den kommenden Tagen signalisiert.
Folgende Projektbeteiligte sind für die Ausführung verantwortlich:
Gasumlegung (GVM)
Bauherrschaft: Andreas Ballmer, Gasverbund Mittelland AG
Bauleitung: Pascal Hagmann, B+S AG, Bern
Brückenersatz N1-208
Bauherrschaft: Mauro Spada, Kanton Aargau, Departement Bau, Verkehr und Umwelt, Abteilung Tiefbau
Bauleitung: Jürg Weber, Rothpletz, Lienhard + Cie AG
Sanierung RÜB und TBW Rüteli
Bauherrschaft: Eleni Soufis, Gemeinde Muhen, Abteilung Bau und Planung, Bereich Tiefbau
Bauleitung: Nick Mert, KFB Pfister AG, Aarau
